Dự án NMNĐ Quảng Trạch 1 đốt dầu lần đầu lò hơi tổ máy 1

Ngày 18/08/2025, Tập đoàn Điện lực Việt Nam (EVN) và Ban Quản lý dự án Điện 2 cùng các đơn vị thi công đã tổ chức Lễ đốt dầu lần đầu Lò hơi tổ máy 1 dự án Nhà máy Nhiệt điện Quảng Trạch 1.

Việc đốt dầu lần đầu Lò hơi Tổ máy 1 dự án nhiệt điện Quảng Trạch đã được thực hiện thành công lúc 11h ngày 16/8/2025 sớm hơn 03 ngày so với tiến độ Thủ tướng chính phủ yêu cầu. Đây là dấu mốc tiến độ quan trọng trong việc triển khai dự án, chuyển giai đoạn từ công tác thi công xây dựng sang giai đoạn khởi động tổ máy, tiến tới hòa đồng bộ Tổ máy 1 trong năm 2025 và phát điện cả hai tổ máy trong năm 2026.

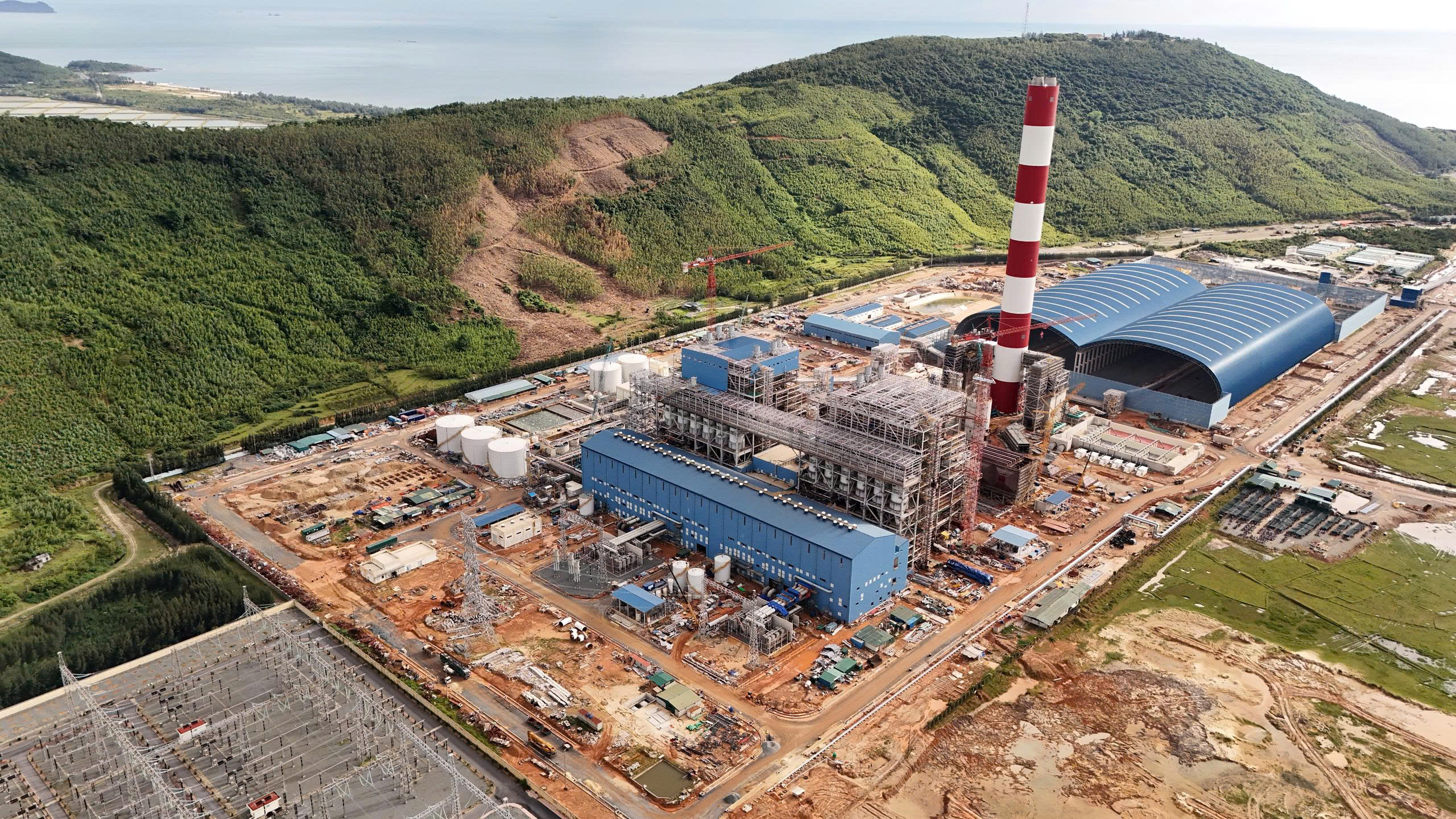

Dự án NMNĐ Quảng Trạch trong quá trình thi công xây dựng

Tại dự án này, Công ty Cổ phần LILAMA 18.1 đảm nhiệm gói thầu thi công lắp đặt “Hệ thống điện và đo lường điều khiển cho Lò hơi 1&2; nhà Hydro (H2);  Hệ thống xử lý tro xỉ (AHS), lò hơi phụ và Turbine 1&2”. Đơn vị đã huy động và duy trì mọi nguồn lực để đẩy nhanh tiến độ, đảm bảo chất lượng, an toàn và môi trường trong quá trình thi công, góp phần quan trọng vào thành công của dư án.

Khẳng định năng lực và vị thế trên thị trường xây lắp về lĩnh vực lắp đặt và chạy thử hệ thống điện và đo lường điều khiển cho các dự án trọng điểm quốc gia mà trong đó có dự án Nhà máy nhiệt điện, LILAMA 18.1 luôn đảm bảo tập trung mọi nguồn lực và thiết bị, thực hiện tốt và luôn chú trọng công tác an toàn lao động, đồng thời áp dụng các sáng kiến, cải tiến kỹ thuật, biện pháp thi công tốt nhất  vào công việc giúp tăng năng suất lao động và rút ngắn thời gian thi công với mục tiêu an toàn - chất lượng - tiến độ cho dự án.

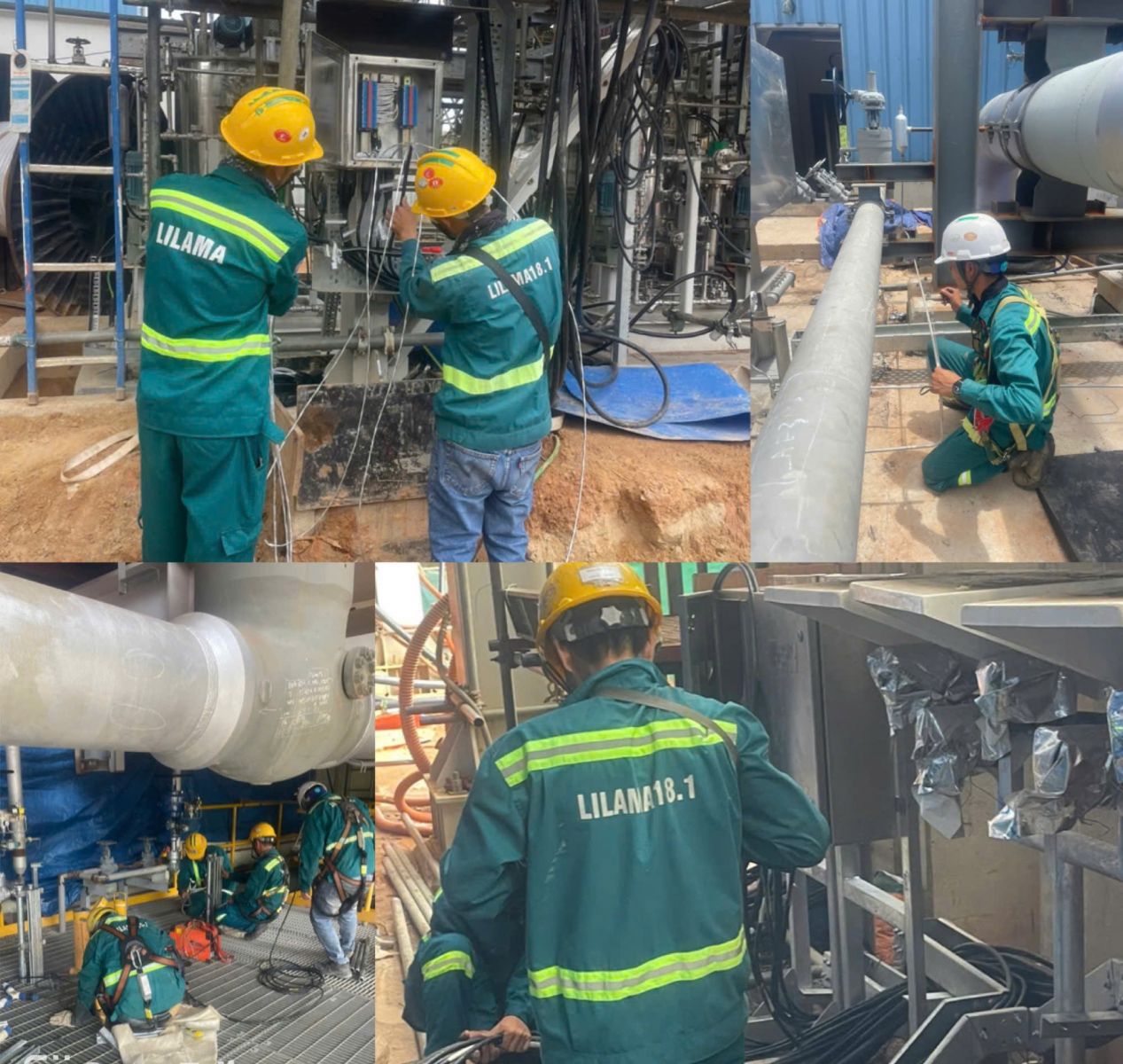

 LILAMA 18.1 thi công trên công trường

Dự án Nhà máy nhiệt điện Quảng Trạch I gồm 2 tổ máy có tổng công suất lắp đặt 1.403MW thuộc Trung tâm Điện lực Quảng Trạch tại xã Phú Trạch, tỉnh Quảng Trị (trước đây là xã Quảng Đông, huyện Quảng Trạch, tỉnh Quảng Bình). Dự án sử dụng công nghệ USC (trên siêu tới hạn) với thông số nhà máy cao nhất tại Việt Nam hiện nay. Khi vận hành, dự kiến mỗi năm cung cấp khoảng 9,1 tỉ kWh, góp phần bảo đảm an ninh năng lượng quốc gia, nâng cao độ an toàn và ổn định cho hệ thống điện. Tổng thầu Liên danh gồm: Mitsubishi Corporation, Hyundai E&C; và Tổng công ty Xây dựng số 1.
